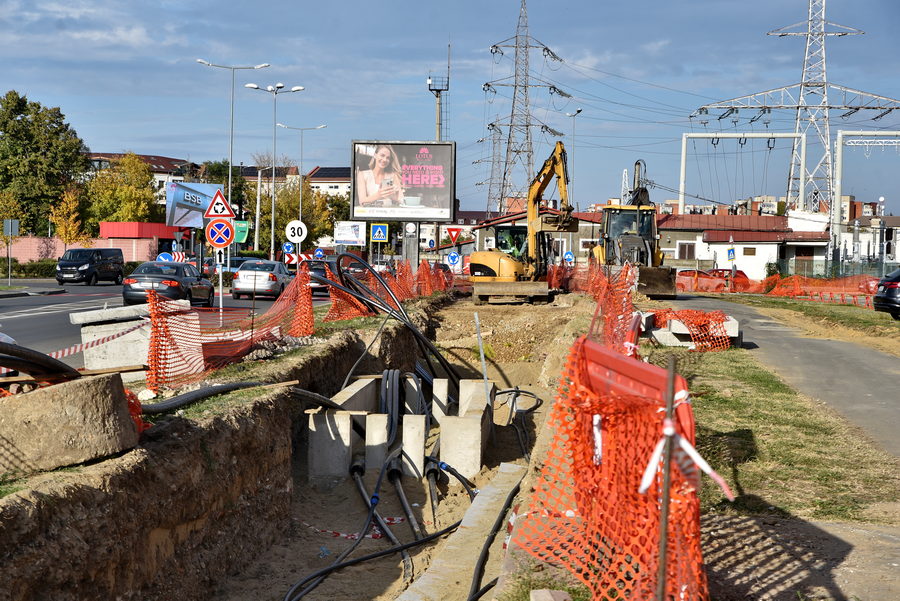

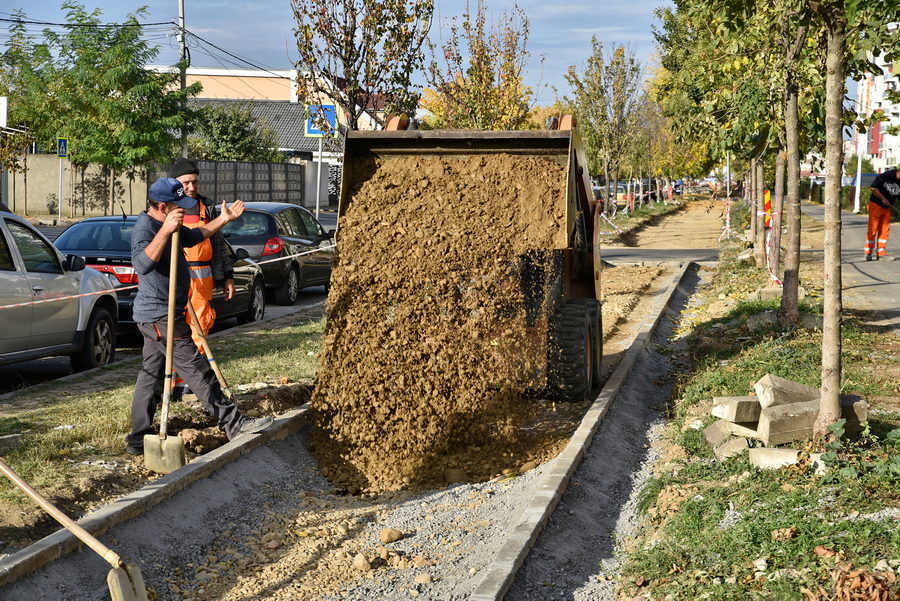

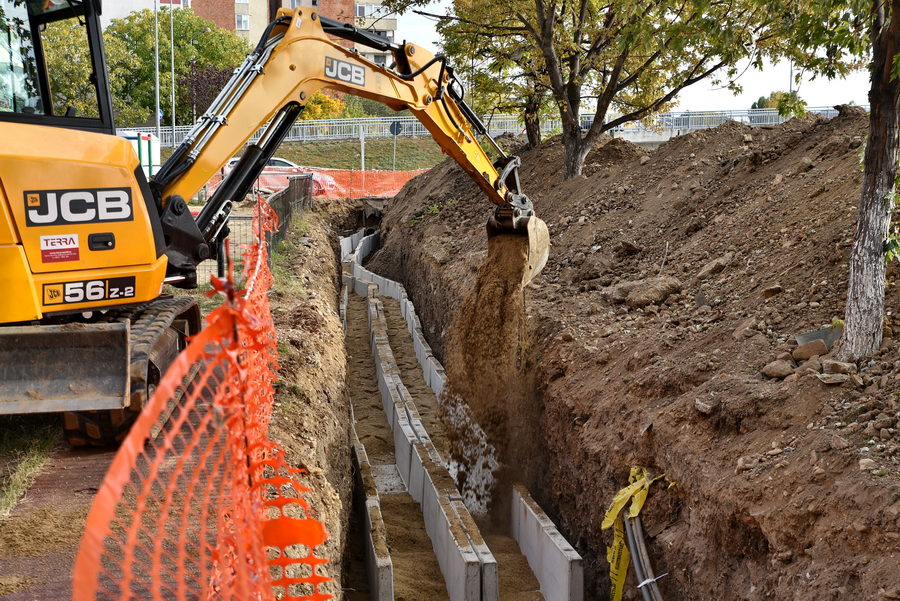

Constructorii au săpat şanţuri pentru îngroparea reţelelor, printre altele, în zona Aeroportului, pe strada Oneştilor, de-a lungul Căii Borşului şi au spart pista pentru alergare din tartan de pe strada Sovata. Inevitabil, lucrările au provocat deranj orădenilor.

Șantierele au apărut în contextul în care societatea Distribuţie Energie Electrică România amenajează, pe fonduri europene, 40 de kilometri de reţea de înaltă tensiune subterană, care să înlocuiască parte din rețelele aeriene, dar și să poată satisface nevoile viitoare de energie ale orașului.

Se mută în pământ

„În prezent, lucrările se derulează conform graficului asumat, fără întârzieri, fiind deja pozate circa 80% din cablurile de 110 kV prevăzute în proiect”, a transmis, la solicitarea BIHOREANULUI, societatea DEER România.

După implementarea proiectului, majoritatea cablurilor de înaltă tensiune din Oradea vor fi îngropate.

Potrivit DEER, „la finalizarea lucrărilor, aproximativ 20 de kilometri de linii electrice aeriene (LEA 110 kV) vor fi demontate, contribuind la degajarea spaţiului urban şi la reducerea impactului vizual şi tehnic asupra mediului înconjurător”.

Staţii de transformare în modernizare

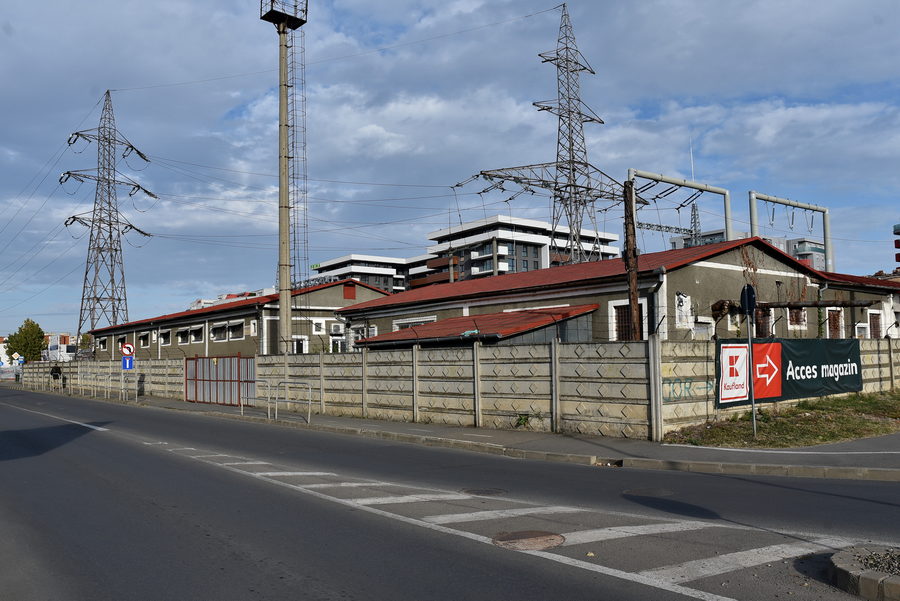

În paralel, în cadrul investiţiei, antreprenorul desemnat modernizează staţiile de transformare Mecanica (din strada Uzinelor), Oradea Centru (Bulevardul Dimitrie Cantemir), Aeroport (Calea Aradului) şi Ioşia (strada Oneştilor), care alimentează circa 100.000 de consumatori orădeni.

Spre exemplu, staţia din strada Oneştilor va fi refăcută din temelii şi dotată cu echipamente electrice moderne şi o bobină de compensare a energiei reactive, generată de reţeaua de cabluri de 110 kV. „Acest echipament prevăzut a fi montat în staţia de transformare Ioşia este unic în reţeaua de distribuţie din zona de Nord-Vest a României, creând premisele unei dezvoltări ulterioare a reţelei de cablu de înaltă tensiune”, se menţionează în comunicatul DEER.

Lucrări de 201,9 milioane lei

Modernizarea reţelelor electrice şi a staţiilor de transformare, derulată de DEER, parte a Grupului Electrica, se face cu cofinanţare europeană prin proiectul "Modernizarea reţelelor de distribuţie energie electrică 110 kV în zona staţiilor de transformare Centru – Aeroport – Ioşia – Mecanica".

Lucrările, în valoare de 201,9 milioane lei, cu TVA inclus, sunt finanţate cu 126,2 milioane lei prin Fondul de Modernizare, diferenţa fiind acoperită de beneficiar.

Reprezentanţii DEER au semnat contractul de execuţie a lucrărilor în aprilie 2024 cu asocierea firmelor Energobit şi Electromontaj. Ordinul de începere a lucrărilor a fost emis pe 16 octombrie 2024 cu termen de finalizare 24 mai 2027.

Având în vedere deranjul provocat în oraş, reprezentanţii municipalităţii speră însă ca lucrările se încheie până la finalul anului viitor.
