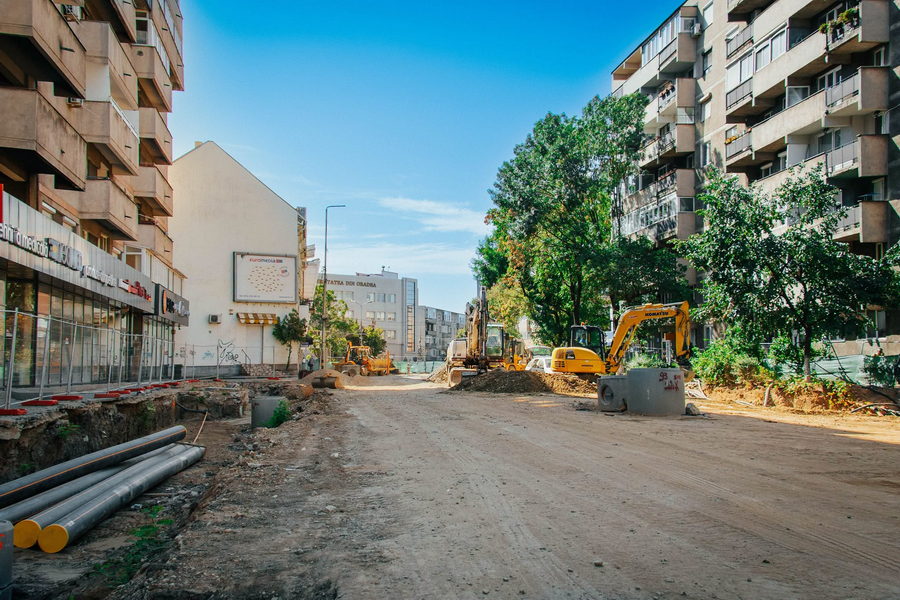

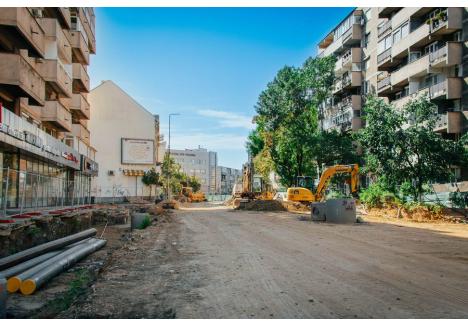

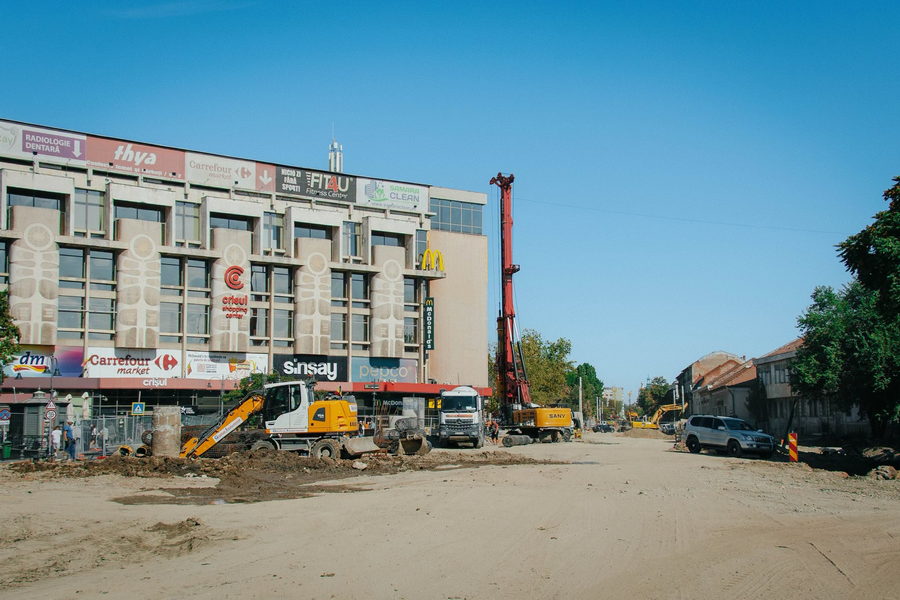

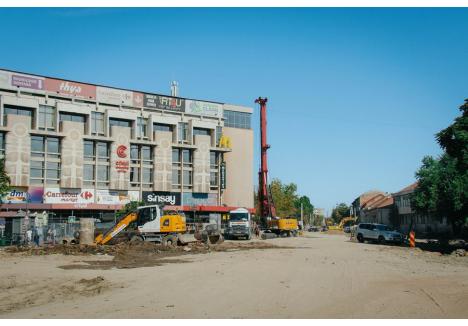

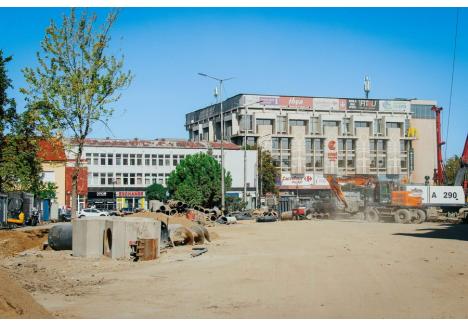

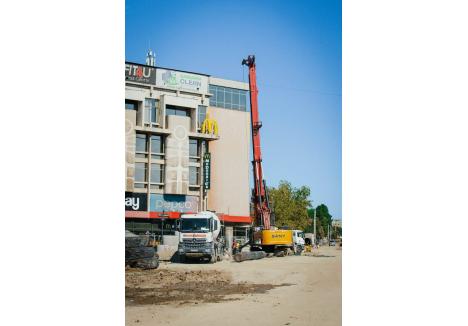

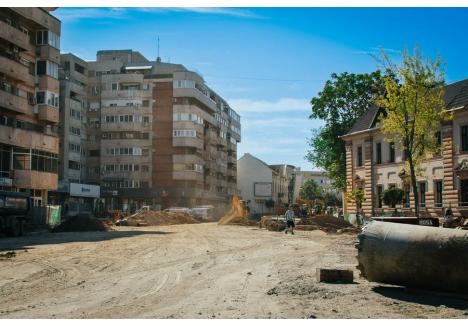

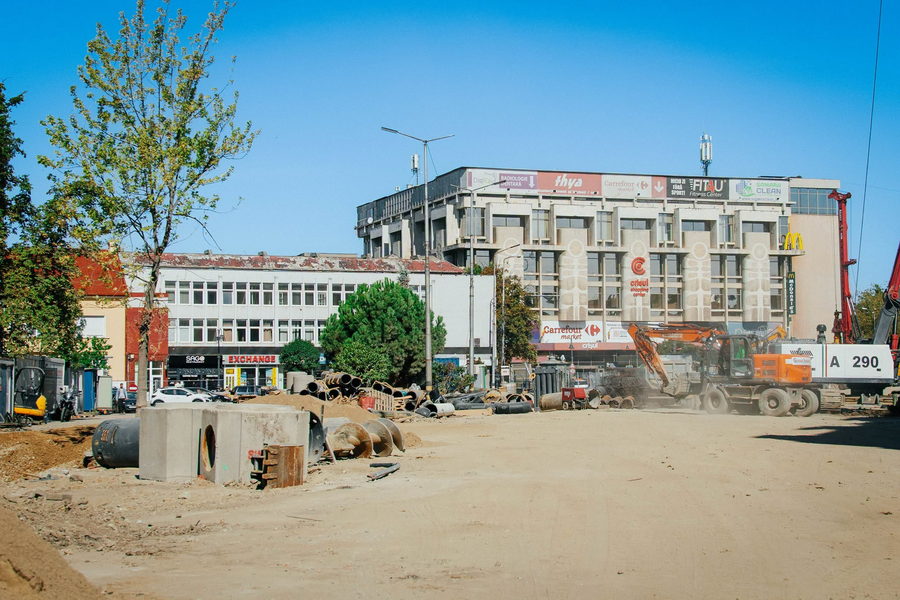

Constructorii îndepărtează rețelele din calea viitorului pasaj subteran lung de 340 de metri din fața centrului comercial Crișul din Oradea.

Angajații Electrica mută echipamentele din postul de transformare din subsolul piațetei din fața magazinului în curtea fostului Spital de Boli Infecțioase, de peste drum.

Cu întreruperi de curent

„Începând de astăzi, ar putea avea loc întreruperi frecvente de curent, timp în care Electrica își mută echipamentele montate în subsolul piațetei din fața magazinului Crișul în curtea din spatele fostului Spital de Boli Infecțioase, de peste drum”, a spus viceprimarul Teofil Filimon.

Potrivit acestuia, ar putea fi afectate de pene temporare de curent străzile adiacente șantierului.

Operațiunea de mutare a echipamentelor Electrica ar putea dura până la sfârșitul acestei săptămâni. După scoaterea instalațiilor vechi, constructorii pasajului vor putea continua săpăturile în zona ocupată până acum de postul de transformare. „După eliberarea amplasamentului, de săptămâna viitoare, vrem să săpăm acolo ca să finalizăm relocarea întregii infrastructuri din subteran”, a spus Filimon.

Ultimele relocări

Mutarea instalațiilor Electrica face parte din etapa de relocare a rețelelor edilitare care traversează amplasamentul viitorului pasaj. În zona din fața Crișului, constructorii au lucrat în ultimele luni la conductele de apă, canalizare, termoficare, gaz și la cablurile electrice.

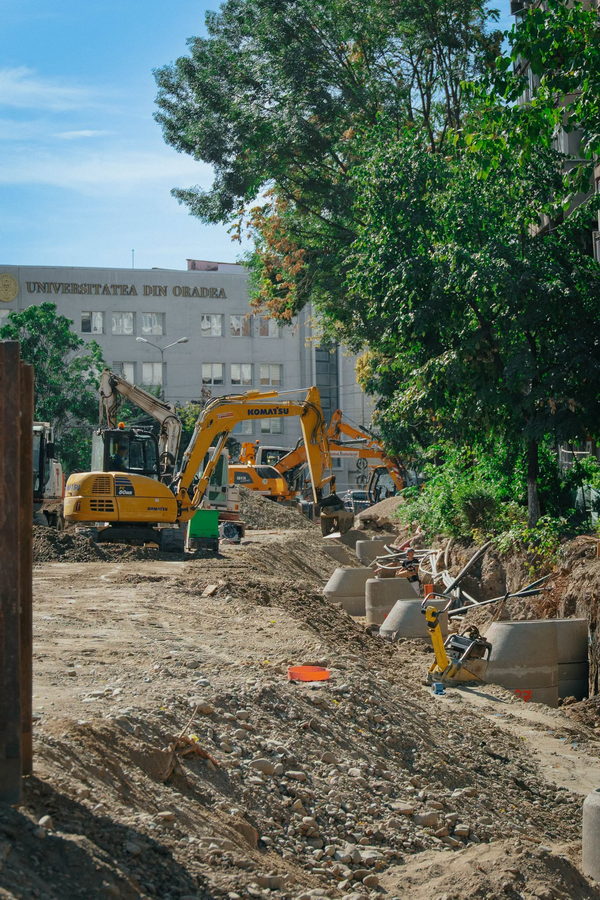

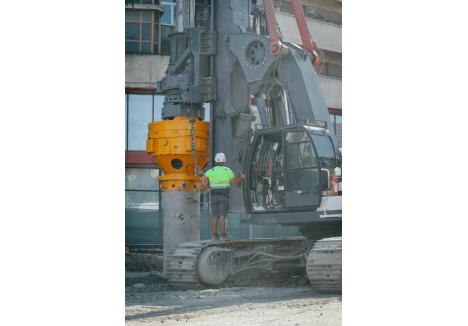

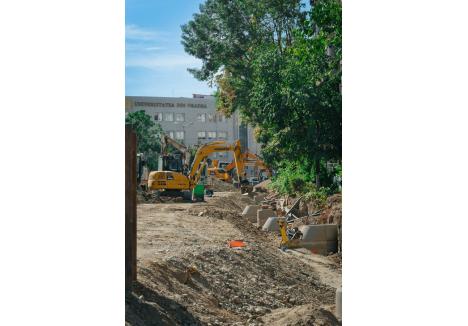

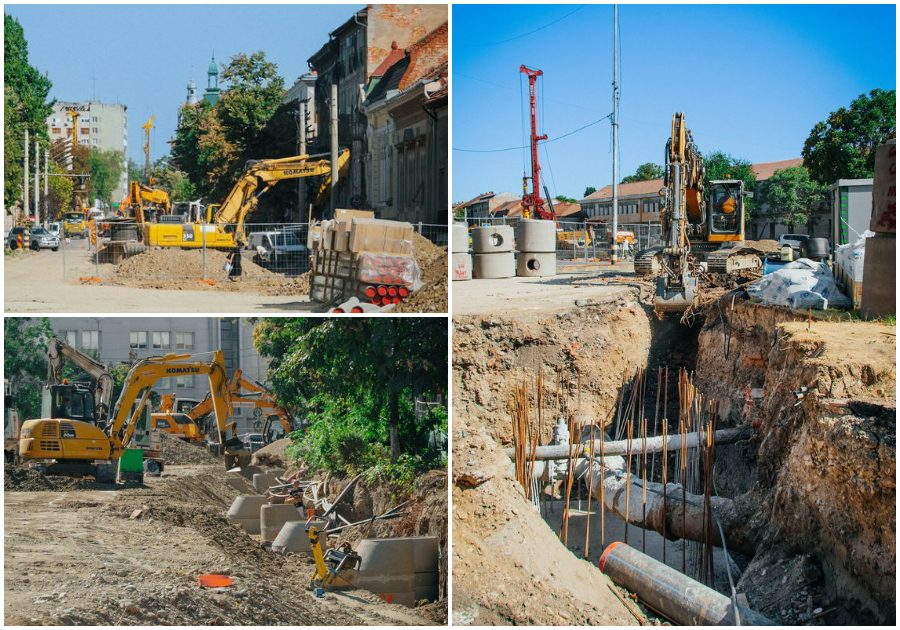

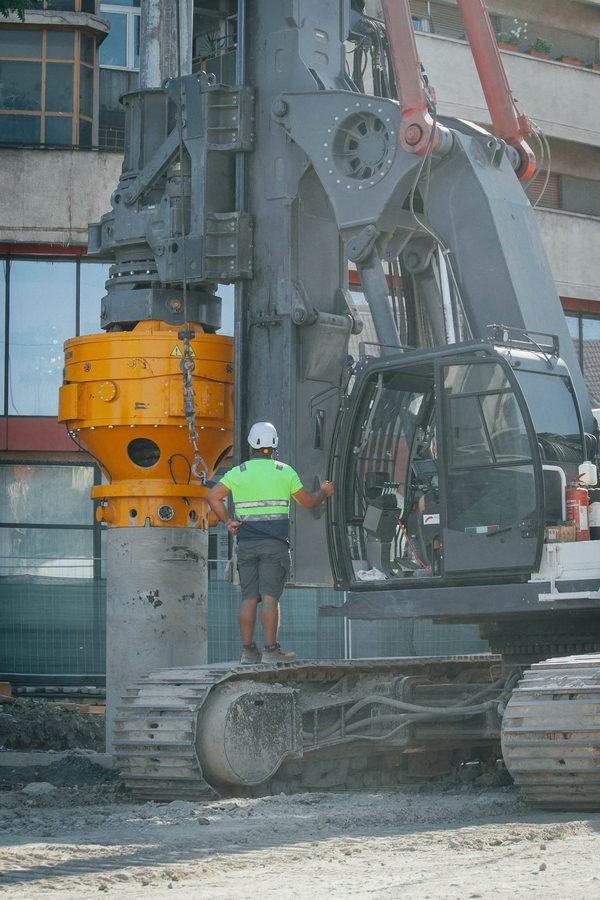

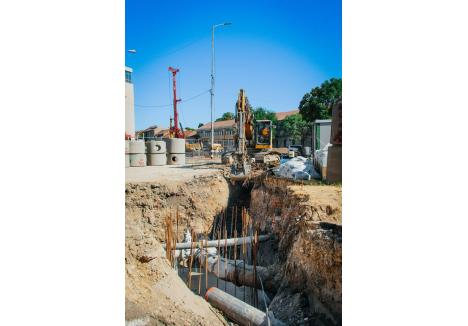

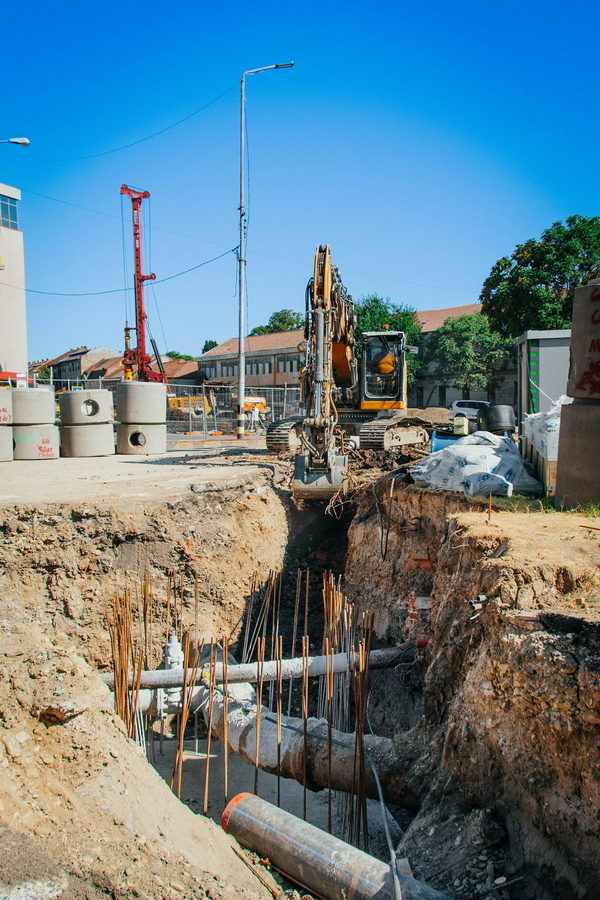

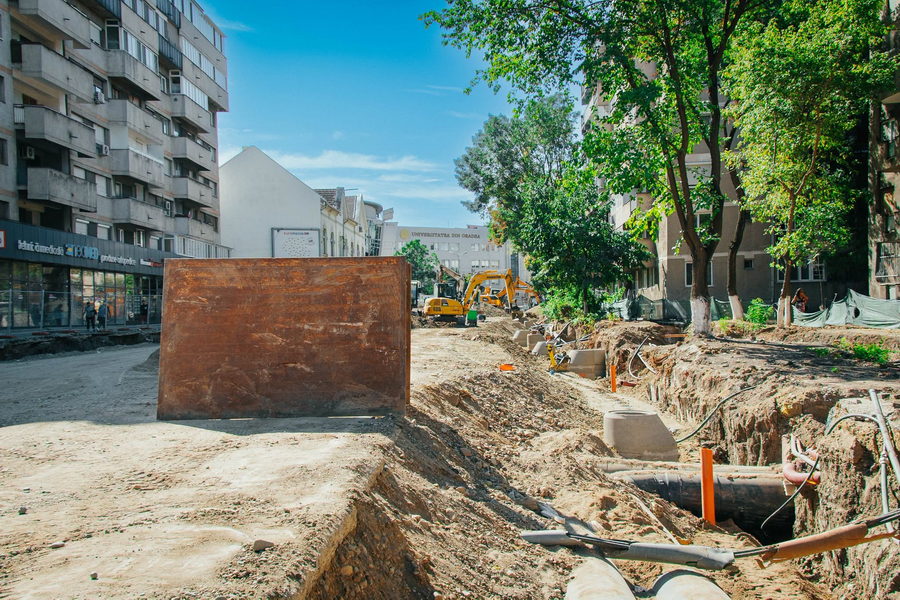

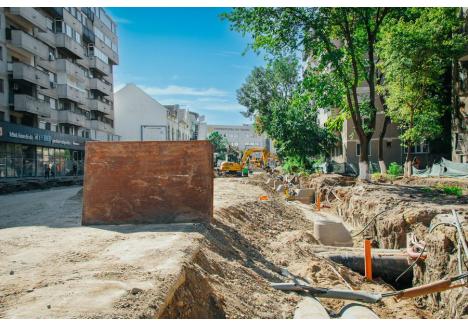

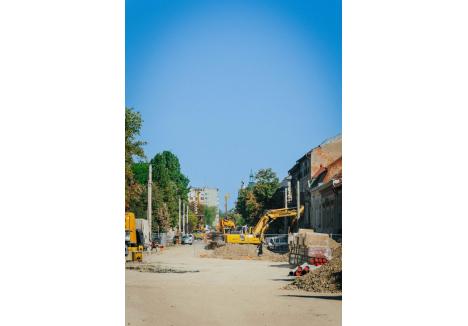

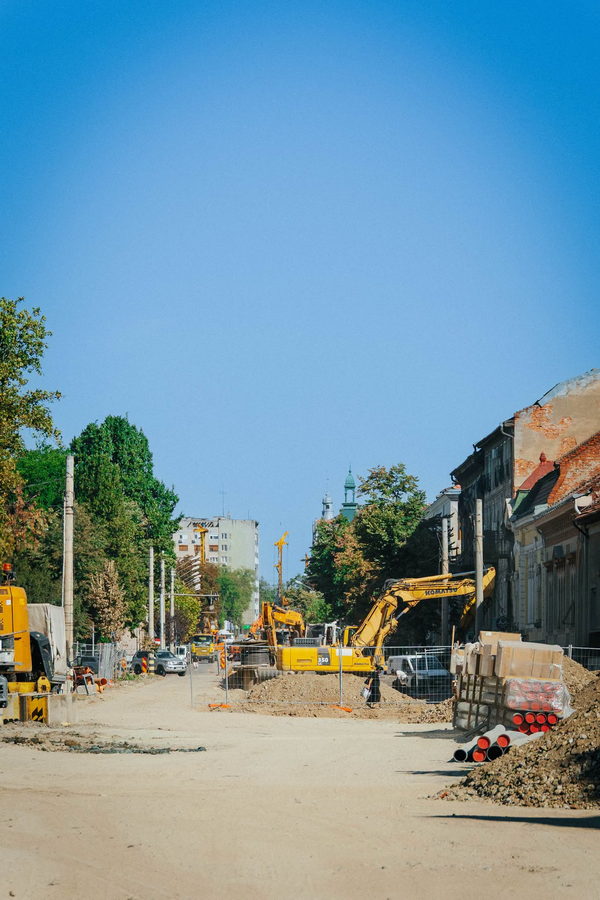

În prezent, pe ambele laturi ale străzii Republicii sunt deschise șanțuri pentru mutarea utilităților, constructorii montează conductele noi și amenajează cămine de vizitare, în timp ce, în paralel, au executat peste 500 din cei 775 de piloți forați care vor forma pereții laterali ai viitorului pasaj subteran.

Piloții vor forma structura laterală de rezistență a pasajului, după care constructorul va putea trece, spre sfârșitul anului, la finalizarea plăcii care va acoperi tunelul și la excavarea propriu-zisă în interiorul acestuia.

Soluții de trafic

După eliberarea amplasamentului de rețele, șantierul va intra într-o nouă etapă. „Undeva pe la mijlocul lunii septembrie, urmează să înceapă lucrările la structura pentru placă. Noi vrem să turnăm placa până undeva către luna decembrie, ca să putem amenaja deasupra benzi de circulație care să descarce traficul de pe deal din strada Louis Pasteur”, a spus viceprimarul.

Conform planului, spre sfârșitul anului, mașinile care vin din strada Louis Pasteur ar putea circula prin șantier înainte spre strada Republicii ori la stânga către strada George Enescu, de unde vor putea coborî către Parcul Traian.

Cele două treceri prin șantier vor fi necesare pentru ca municipalitatea să poată muta traficul în momentul în care lucrările vor avansa spre intersecția străzilor George Enescu cu bulevardul Magheru. Constructorii vor trebui să scoată de aici inclusiv linia de tramvai și să relocheze alte rețele.

De peste 300 de metri

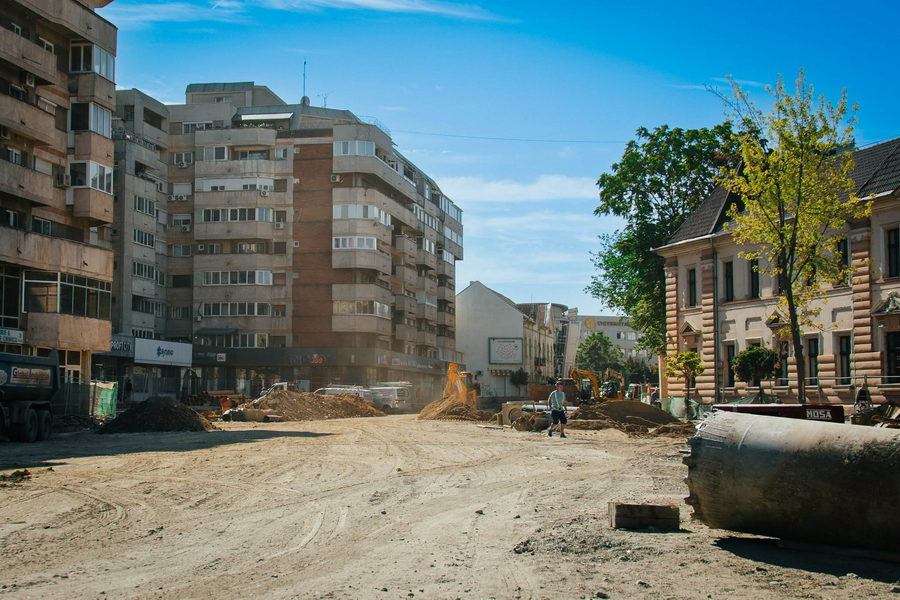

Lucrările la pasajul de lângă magazinul Crișul au început efectiv pe 22 mai, odată cu închiderea circulației pe strada Republicii, între zona Parcului Petőfi și intersecția cu străzile George Enescu și General Magheru.

Pasajul rutier va avea în total 340 de metri, dintre care 128 de metri va avea una dintre rampe, 102 metri porțiunea subterană propriu-zisă și 110 metri cealaltă rampă. Gabaritul vertical va fi de minimum 4,5 metri. Mașinile vor circula prin subteran, iar tramvaiele și autobuzele vor rămâne la suprafață.

Lucrarea este executată de asocierea condusă de Global Industrial, pentru aproximativ 69 milioane de lei, fără TVA, și are o durată contractuală de 22 de luni.

Primăria și constructorul și-au propus însă ca circulația auto și cea a tramvaielor să poată fi reluate până la începutul anului școlar 2027.
